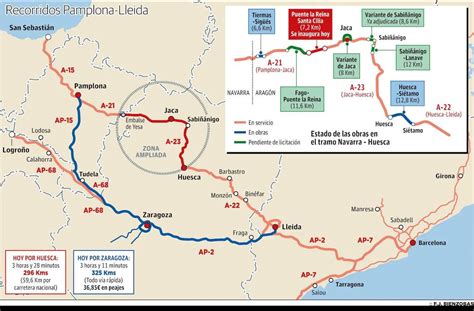

La Autovía del Pirineo (A-21): Un Eje Estratégico para la Conexión Transversal de España
La Autovía del Pirineo, también conocida como A-21 o Pirinioetako autobia en euskera, se concibe como una infraestructura vial de gran envergadura destinada a vertebrar el norte de España, creando un corredor pirenaico que conecte transversalmente Navarra y Aragón. Esta vía de alta capacidad, integrada en el catálogo de carreteras del Estado, busca mejorar la comunicación entre el País Vasco y Cataluña, enlazando con otras importantes arterias como la A-23 y la N-330 en Jaca, lo que a su vez facilitará el acceso a Huesca y Francia. La visión de esta autovía es la de abrir nuevas perspectivas de desarrollo y conexión para las provincias que atraviesa.

Un Entorno Geográfico Desafiante en el Tramo Aragonés
En su recorrido por Aragón, la A-21 se adentra en la Canal de Berdún, una depresión geográfica que se extiende de este a oeste, delimitada por las sierras prepirenaicas y el propio Pirineo. El sustrato geológico predominante en esta zona está compuesto por margas, un material de origen sedimentario marino que se caracteriza por su extrema deleznabilidad. Esta particularidad del terreno da lugar a la formación de profundos barrancos, lo que incrementa significativamente los costes de construcción de la autovía. Adicionalmente, la dispersión de pequeños núcleos de población y la existencia de múltiples ejes carreteros preexistentes obligan a la ejecución de numerosos enlaces, sumando así al encarecimiento del proyecto.
El Modelo de Concesión y la Sociedad Autovía del Pirineo, S.A.
La gestión y construcción del tramo navarro de la autovía se ha desarrollado bajo un régimen de concesión administrativa, con una duración máxima de 30 años, cuya fecha de expiración está fijada en 2039. Esta modalidad se ha implementado bajo la figura del peaje en sombra, un sistema en el que la administración pública compensa a la empresa concesionaria en función del tráfico real o de objetivos de servicio, en lugar de cobrar un peaje directo al usuario. La sociedad encargada de este proyecto es Autovía del Pirineo, S.A., una entidad integrada por destacadas empresas constructoras como Construcciones Mariezcurrena S.L. y Construcciones Luciano Elcarte S.L.
Hitos en la Construcción y Puesta en Servicio de Tramos
La trayectoria de la Autovía del Pirineo se ha caracterizado por una progresiva puesta en servicio de sus diferentes tramos, marcando avances significativos en la conectividad de la región.
Entre los hitos más relevantes, se encuentra la inauguración del nuevo Enlace de Noáin, una obra en la que se invirtieron 9,2 millones de euros, facilitando el acceso a la autovía y mejorando la fluidez del tráfico. Este enlace fue abierto al público, marcando un paso importante en la consolidación de la infraestructura en su fase inicial.
Posteriormente, el Presidente Sanz inauguró el tramo Noáin-Monreal, un segmento clave que amplió la red de autovía disponible. Este evento fue seguido por la apertura al tráfico del primer tramo de la Autovía del Pirineo que conectaba Pamplona con Huesca, uniendo dos capitales importantes y acortando distancias. La continua expansión se evidenció con la inauguración del tramo Monreal-Idocin, también por parte del Presidente Sanz, consolidando la progresión de la obra.
La Autovía a Jaca, como también se denomina a este eje, sumó kilómetros significativos con la apertura del tramo Monreal-Lecáun, alcanzando una longitud considerable y acercando la conexión con Aragón. Otro segmento relevante puesto en servicio fue el tramo Izco-Venta de Judas, de 7,3 kilómetros, que permitió salvar el puerto de Loiti. Con la apertura de este último, la autovía en Navarra alcanzaba ya el 64% de su ejecución total en la comunidad foral.
La culminación de la red de autovías en Navarra se marcó con la apertura de 46 kilómetros adicionales hasta la frontera con Aragón, un logro que integró plenamente la comunidad en este corredor estratégico.

Avances y Desafíos en el Tramo Aragonés
En el lado aragonés, la A-21 también ha experimentado avances notables, aunque no exentos de desafíos y retrasos en algunos casos. La inauguración del tramo entre Sigüés y Tiermas, de 6,6 kilómetros, representó una inversión de 70,5 millones de euros por parte del Ministerio de Transportes. Esta apertura ha permitido sumar 73 kilómetros ininterrumpidos de autovía entre Jaca y Pamplona, facilitando la circulación desde la capital navarra hasta las proximidades de Berdún, en Huesca. El Ministro Puente destacó en su momento que esta autovía "potencia el desarrollo económico" de la zona, subrayando el papel de Aragón como un territorio con un gran potencial logístico y de comunicaciones en el noreste español, fortaleciendo sus conexiones con Francia y Europa. Los usuarios han destacado la mejora en la comodidad y la reducción de tiempos de viaje, especialmente en tramos que antes presentaban una orografía más compleja y limitada.
La inversión en esta infraestructura se ha situado a la cabeza a nivel nacional en inversión por habitante y en relación con el PIB, lo que se ha interpretado como un "compromiso inequívoco del Gobierno de España con Aragón" y con el desarrollo y la cohesión territorial.
Sin embargo, la construcción de la autovía subpirenaica, que incluye la A-21, la A-23 y la A-22, ha sido un proceso largo que se ha extendido por más de dos décadas. Si bien la configuración de esta ruta rápida entre el Cantábrico y el Mediterráneo promete ser más corta y sin peajes que la tradicional vía por Zaragoza, aún quedan tramos pendientes de construcción.
En este sentido, la A-21 es la que presenta mayores retrasos en su ejecución. El proyecto del tramo Fago-Puente la Reina de Jaca, de 11,6 km, ha requerido una actualización debido a que el proyecto original databa de 2016. El Ministerio de Transportes ha estimado un desembolso de unos 2,5 millones de euros y un plazo de ejecución de 36 meses para las obras, previendo que estas no podrían comenzar antes de 2030, una vez se formalice el contrato y se liciten.
Otro tramo pendiente en la A-21 es la Variante de Jaca, de 8 km. El ministro indicó que la licitación de las obras se publicaría en la plataforma de contratación antes de fin de año.
En cuanto a la A-23, dos tramos se encuentran en obras: la Variante de Sabiñánigo (8,6 km), que está muy avanzada y se espera que abra "en los próximos meses", y el tramo Sabiñánigo Sur-Lanave (8,7 km), cuyas obras comenzaron hace aproximadamente un año.

Preocupaciones y Aspectos Logísticos
La puesta en servicio de nuevos tramos de la Autovía del Pirineo ha generado diversas reacciones. Si bien la mejora en la seguridad y la reducción de tiempos de conducción son aspectos ampliamente valorados, también han surgido preocupaciones. Los hosteleros de localidades como Liédena y Yesa han expresado inquietud ante el posible impacto que la autovía pueda tener en su actividad económica, ante el temor de que el tráfico se desvíe de las rutas tradicionales, afectando a los negocios locales.
Un aspecto logístico que ha generado controversia es la falta de señalización adecuada para el acceso al valle de Roncal desde la A-21. Tras la apertura del tramo Tiermas-Sigüés, los usuarios navarros constataron que, si bien en sentido Pamplona se señaliza Roncal, en sentido Jaca la salida 65, que debería ser la indicada, solo menciona Artieda y Sos del Rey Católico. A pesar de las quejas emitidas por la Junta de Roncal a las autoridades competentes, esta señalización no ha sido tenida en cuenta hasta la fecha, generando frustración entre los residentes y visitantes del valle.
"Contribuimos al desarrollo de la sociedad"
El Proyecto de Acceso a Sigüés y la Presa de Yesa
Un elemento crucial para la completa funcionalidad de la infraestructura y el desarrollo de la zona es el proyecto de acceso a Sigüés. Tras tres años de paralización, el Ministerio para la Transición Ecológica y el Reto Demográfico acordó la resolución del contrato de obras referente al Proyecto modificado de reposición de la carretera A-137, afectada por el recrecimiento de la presa de Yesa, en el término municipal de Sigüés (Zaragoza). Este proceso, descrito como "largo por la envergadura del contrato" y "cercano a su conclusión", prevé una nueva licitación de la obra una vez finalizado el proceso de resolución.
La nueva vía de acceso tendrá una longitud de 3,3 km y partirá desde la autovía A-21 hasta el pueblo de Sigüés, sirviendo también como conexión al valle de Roncal. La construcción se realizará a una cota más elevada que la carretera actual, lo que garantizará que no se vea afectada por el agua del futuro recrecimiento de la presa de Yesa.
La ejecución de este acceso es de vital importancia, ya que su finalización permitirá la anulación de la carretera actual a Sigüés, un paso indispensable para poder completar la construcción de la presa que cerrará el futuro embalse de cola de Yesa en torno a este municipio aragonés. Las obras de este acceso se vieron interrumpidas al poco de iniciarse debido a problemas económicos de la empresa adjudicataria, lo que ha generado el retraso en este proyecto tan necesario.
La Autovía Subpirenaica: Una Visión de Futuro
La conjunción de la A-21, la A-23 y la A-22 conforma la denominada autovía subpirenaica, una ambiciosa apuesta por crear la ruta más corta y rápida por vía rápida entre el Cantábrico y el Mediterráneo, atravesando los Pirineos. Esta infraestructura, que sustituye a las antiguas y a menudo congestionadas carreteras nacionales N-240 y N-330, no solo mejora la movilidad de personas y mercancías, sino que también fomenta el acceso a las estaciones de esquí del Pirineo, impulsando el turismo en la región.
La ruta subpirenaica se presenta como una alternativa sin peajes, más corta en kilómetros que la tradicional ruta por Zaragoza, ofreciendo así un ahorro económico y de tiempo considerable a los conductores. La finalización completa de este eje vial, a pesar de los retrasos y los desafíos geológicos y técnicos, representa una inversión estratégica para el desarrollo económico y la cohesión territorial del norte de España, fortaleciendo su posición como nodo de comunicación y logístico clave en la Península Ibérica. La autovía es vista como una infraestructura estratégica, capaz de potenciar a Huesca como destino turístico y de mejorar la seguridad y la eficiencia en el transporte de mercancías.
